1918别墅装饰始终秉承
“以客户为中心,让客户满意”的服务理念,
坚持“创中国家居产业第一品牌”的行业愿景,
为“客户打造优质家居空间”,
引领行业健康发展。
进入园区要做到,服从物业安排,不得和物业 发生矛盾,如对公司造成影响,一切后果自负。
进入施工现场马上更换工服,佩戴胸卡,保证工作服干净整洁。
查看现场施工条件:门、窗、玻璃等有无损坏,如有损坏要第一时间和客户或设计师进行沟通,确认后方可施工。
施工中应做好安全防护措施,确保自身安全。
进场先用水测试,如果发现是涂料或仿瓷大白应及时和设计师沟通,经设计师与客户沟通后,客户认可并同意铲除方可进行下一步施工。
可视对讲,暖气片及地沟等,提前做好保护。
检查上水是否有漏点,及时安装好上水链接及不漏水。
开始喷水,使水分饱和均匀。
保证地面无积水,以防漏水到楼下,造成不必要的损失。

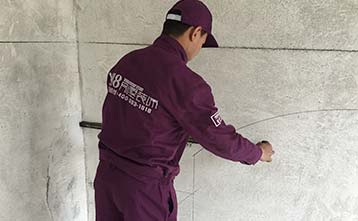

铲大白时,保证墙面棚顶铲除干净,边角无残留。
铲完大白后及时收拾干净,装袋整洁。
有电梯及六楼以下包括六楼大白必须清运。

界面剂滚刷,先按比例调匀,滚刷时必须均匀,无漏刷。
垃圾清运时必须运到园区指定位置,保证电梯、楼道公共卫生,对公司造成影响,自行负责及赔偿。
界面剂如有剩余一定要带回库房,不然重罚。

进入现场,首先确定放线布局是否正确,配套是否齐全,检查原始开关插座是
否畅通,按地是否完好,宽带、有线、电话是否入户。
清理线沟/线槽,保证线管/线盒深度达到施工标准,接着清理卫生,摆放材料。
保证所有线盒石膏固定完好平整,连排多个线盒间距相等,并在同一水平线 上,线管与线盒之间用锁扣连接牢固。

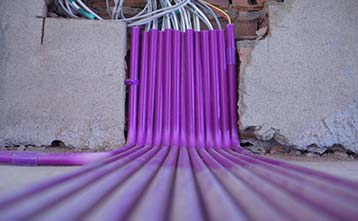

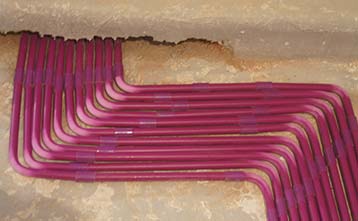

布管必须横平竖直,用管卡固定,保证线管低于墙面1厘米,所有线管打弯处 呈90°,不得走皱。开裂,有问题的管及时更换。

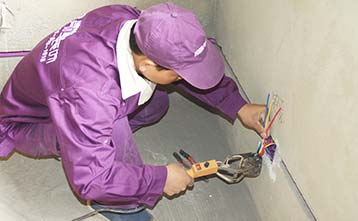

所有电线接头需缠5-7圈,先焊锡,再用防水绝缘胶布包7圈以上。 所有新布线管与原始线盒连接好,中间不允许有空隙,地面走管一律紧贴墙边。
所有弱电线集中在弱电箱内,电视线、宽带线禁止中途串线,并在箱内留上电源。
所有吊棚线管横平竖直打弯处呈90°,所有灯位如有不明处,及时以监理、设计师沟通好确定位置后方可施工。
同一住宅内电线颜色必须统一,左零右火,零线蓝色,火线红色,地线双色,控 制线白色或黄色,厨房、卫生、间空调、冰箱等大功率电器用4平方电线,速热热 水器用6平方电线,普通插座用2.5平方电线。
同一根线管内穿线不得超过4根电线,强弱电线必须分开走管,所有线管严 禁走烟道通风口,防止老化。
卫生间浴霸线预备6根控制线,尽量把排风,取暖分开做,以便后期厂家安装。镜前灯单开五孔,必须预留接地线。
从同一线盒向几处分线,一定要分几路走管,禁止中途用三通或线管中间开 口走线,方便日后无法维修。

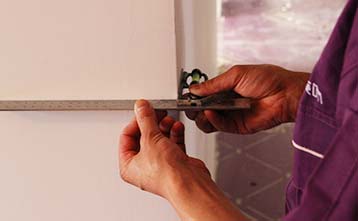

所用普通插座高度定在水平线下1.1米,床头双控开关定在水平线下50公分。
卧室开关从门往里返7公分距离,留出包门口位置,门口边严禁走线管,防止安装门口打钉损坏线管。 厨宝、消毒柜、净水器须预留电源,智能座便,确定位置后留预备电源,整体浴房插座、电话线安装水平线上40公分,炉灶下预留电源。
如有业主有特殊要求如音响,监控,卫星天线等智能系统,首先如房主沟通 好,方可施工。
可视对讲移位,布完管后,应及早告知房主,找厂家布线,以免后期无法穿线 发生纠纷。
